Fase 1: Ampliación de la tubería principal de agua al oeste del aeropuerto de Nantucket
- Cronograma del proyecto: otoño de 2023 - otoño de 2025
- Gerente de Proyecto: Director del Departamento de Agua, Mark Willett
- Ingeniero de diseño: James Drake, CDM Smith, Inc.

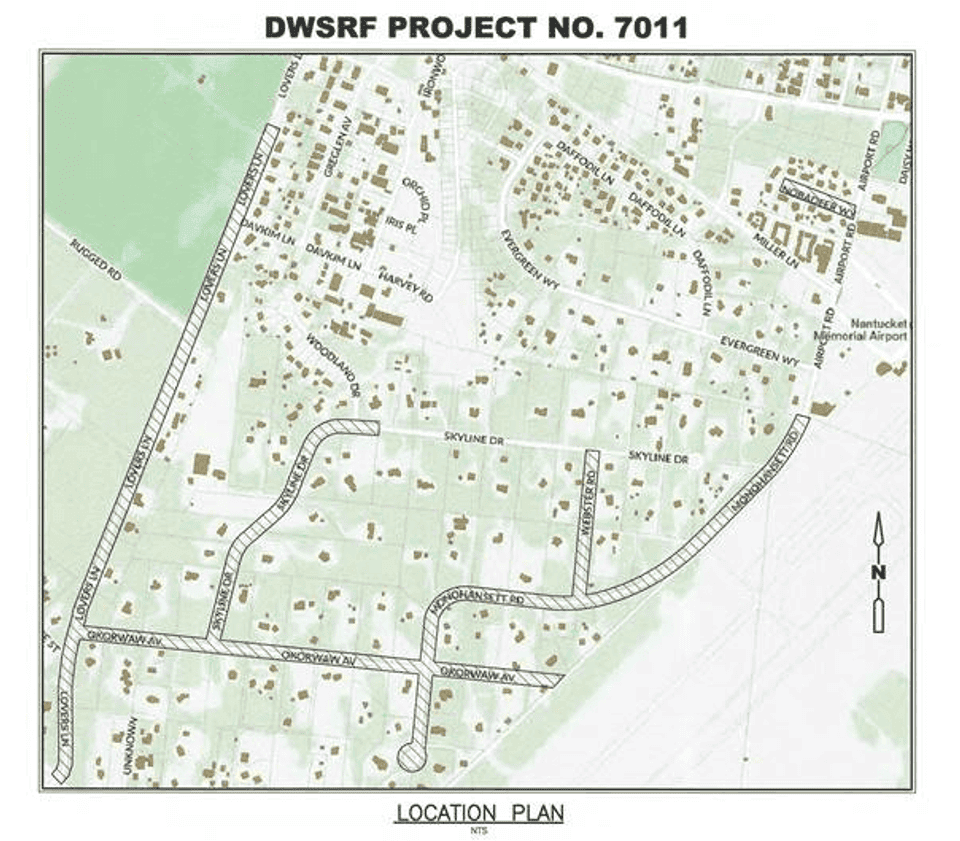

Este proyecto es la expansión de una tubería principal de agua de la ciudad como parte de los esfuerzos voluntarios de la ciudad para abordar la posible contaminación por PFAS en pozos privados al oeste del aeropuerto. Este proyecto es técnicamente independiente de los proyectos de reconstrucción de carreteras, drenaje y caminos de usos múltiples en curso; sin embargo, se superpone con los proyectos de carreteras en Lovers Lane, Okorwaw Avenue y Monohansett Road, fases 2, 3 y 4 respectivamente. Específicamente, este proyecto principal de agua incluye las partes restantes de Lovers Lane y Skyline Drive, y todo Webster Road y Nobadeer Way.
El proyecto principal de agua está financiado por el Fondo Rotatorio Estatal (SRF) del Departamento de Protección Ambiental de Massachusetts (MADEP). Se aceptó la solicitud de $8,3 millones de la ciudad para el SRF y el proyecto se incluyó en el Plan de uso previsto del SRF de MADEP en febrero de 2022. El artículo 10 de ATM de 2022: New Water Main West of Airport aprobó la exclusión de deuda de $9,0 millones y la pregunta 13 de la boleta electoral de ATE de 2022 aprobó la Exclusión de deuda de 9,0 millones de dólares (aprobada 1.738 sí, 496 no, 140 en blanco).
Debido a que el cronograma para el uso del financiamiento del SRF es más rápido que el de los proyectos de reconstrucción de carreteras existentes (consulte la Guía para el financiamiento del SRF), el Proyecto de expansión de la tubería principal de agua se considera la Fase 1 en la secuencia de proyectos. El Proyecto de Expansión de la Tubería de Agua se superpone a múltiples caminos del área de Surfside destinados a la reconstrucción de carreteras, drenaje y mejoras de caminos de uso mixto, por lo tanto, el Equipo del Proyecto aboga por acelerar el cronograma de los proyectos de reconstrucción de carreteras para abordar la pavimentación de las carreteras después del proyecto de Expansión de la Tubería de Agua.
De acuerdo con el Programa de Fondo Rotatorio Estatal del Departamento de Protección Ambiental de Massachusetts, el proyecto de expansión de la tubería principal de agua de la ciudad se licita según el Capítulo 30, Sección 39M.
Manténgase informado
Reciba notificaciones sobre los próximos compromisos y las últimas noticias relacionadas con el proyecto.
Información importante
Actualizaciones del proyecto
Fechas importantes
Asamblea Municipal Anual 2023
Artículo 96Adquisición de bienes raíces: servidumbres en Skyline Drive, Webster Road , Se aprobaron partes de Monohansett Road y Okorwaw Avenue para el proyecto de extensión de la tubería principal de agua en la Asamblea Municipal Anual del 6 de mayo de 2023.
Volver a publicar la oferta (publicación original el 25/02/2023)
Conferencia voluntaria previa a la oferta
Apertura de ofertas
Requisito de publicación: 4 semanas desde la publicación.
Seleccionar reunión/votación de la junta directiva
Ejecución del contrato
31/08/2023 fecha límite para ejecución de contrato según MassEP.
Adjudicación del contrato de servicios de construcción
Contrato de Representante Residente del Proyecto adjudicado a Environmental Partners Group, Inc.
Contrato de servicio de EGP, Inc.
Contrato de servicios de EGP, Inc. (Anexo B)
Contrato de servicios de EGP, Inc. (Anexos C-E)
Contrato de construcción
Contrato de construcción adjudicado a CC Construction, Inc.
Contrato de construcción CC
Comienza la construcción
Inicio previsto de la construcción de la Fase 1 en Monohansett Road.
- [Folleto informativo de descripción general del proyecto (PDF)](https://nantucket-ma.gov/DocumentCenter/View/46199/Project-Location-and-Sequence-of-Work---Phase-1---Water-Main -Expansión-Oeste-de-Nantucket-Aeropuerto-PDF-10302023).
Comienza la construcción
Comienza la construcción de la Fase 1 en Nobadeer Way.
