Projekt chodnika Ocean Ave 2026
Aktualizacja z 10.09.2026 r.: Firma R.E. Coleman obecnie rozbiera istniejący chodnik między ulicami Parsons Road i Chenery Street.
Jeśli pogoda na to pozwoli, wykonawca planuje wkrótce wylać beton w piątek między ulicami Mackworth Street i Parsons Road. Nadal będą rozbierać istniejący chodnik od Parsons Road do Chenery Street. Po zakończeniu wylewania chodnika wzdłuż wschodniej strony Ocean Avenue, wykonawca przełączy się na ruch wahadłowy, aby rozpocząć prace po zachodniej stronie ulicy.
Ruch drogowy jest obecnie ograniczony do jednego pasa na obszarze robót, a ruch wahadłowy jest kontrolowany przez przenośną sygnalizację świetlną. Kierowcom przypomina się o przestrzeganiu tymczasowej sygnalizacji świetlnej i niewjeżdżaniu na teren robót na czerwonym świetle, ponieważ mogą zbliżać się pojazdy z naprzeciwka. W obszarze robót obowiązują ograniczenia parkowania, w razie potrzeby. Typowe godziny prac to poniedziałek-piątek, od 9:00 do 15:00.
Dostęp dla pieszych jest utrzymywany za pomocą chodnika po zachodniej stronie Ocean Ave przez obecny obszar robót, a piesi są kierowani do wyznaczonych przejść dla pieszych.
Objazd wokół Chenery Street również pozostaje w mocy ze względu na projekt rozdzielenia kanalizacji Hersey Street, w wyniku którego Ocean Ave jest zamknięta pomiędzy Chenery Street i Forest Avenue.
Aktualizacja z 2.09.2026: Firma R.E. Coleman rozpoczęła prace budowlane w tygodniu rozpoczynającym się 10 sierpnia. Rozpoczęli prace po południowej stronie skrzyżowania z Read Street i ukończyli betonowe odcinki chodnika i podjazdu, rampy krawężnikowe oraz wykrywalne tablice ostrzegawcze w tym obszarze. Obecnie trwają prace rozbiórkowe istniejącego chodnika pomiędzy Mackworth Street i Parsons Road.
Jeśli pogoda na to pozwoli, wykonawca planuje wylać beton w piątek pomiędzy Pya Road a Austin Street/Mackworth Street. Szalunki w tym obszarze są gotowe do wylewania betonu.
Ruch drogowy jest obecnie ograniczony do jednego pasa na obszarze robót, a ruch wahadłowy jest kontrolowany przez przenośną sygnalizację świetlną. Kierowcom przypomina się o przestrzeganiu tymczasowej sygnalizacji świetlnej i niewjeżdżaniu na teren robót na czerwonym świetle, ponieważ mogą zbliżać się pojazdy z naprzeciwka. W razie potrzeby w obszarze robót obowiązują ograniczenia parkowania. Typowe godziny prowadzenia robót to poniedziałek-piątek, od 9:00 do 15:00.
Utrzymany jest dostęp dla pieszych po zachodniej stronie Ocean Ave przez obecny obszar robót, z wyznaczonymi przejściami dla pieszych.
Objazd wokół Chenery Street również pozostaje w mocy ze względu na projekt rozdzielenia kanalizacji na Hersey Street, który zamknął Ocean Ave pomiędzy Chenery Street a Forest Avenue.
Zakres projektu

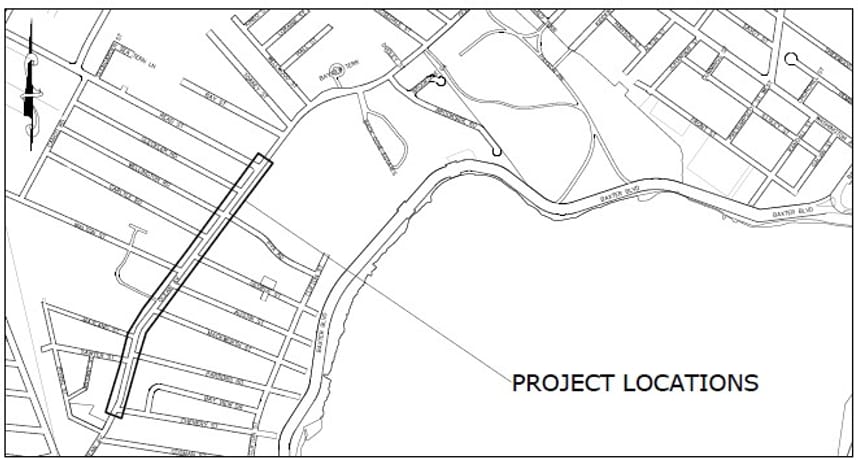

Miasto Portland modernizuje chodniki na Ocean Ave; po wschodniej stronie od Chenery St do Read St oraz po stronie zachodniej od Walton St do Read St. Chodniki zostaną wymienione na nowe betonowe, a na przejściach dla pieszych, gdzie nie ma chodników lub są one uszkodzone, zostaną zamontowane wykrywalne tablice ostrzegawcze. W niektórych lokalizacjach zostaną również umieszczone migające znaki drogowe aktywowane przyciskiem.
Projekt będzie zgodny z przepisami i wytycznymi Ustawy o Amerykanach z Niepełnosprawnościami (ADA), normami technicznymi miasta Portland oraz polityką miasta Portland dotyczącą materiałów chodnikowych. Będzie to kontynuacja misji połączenia sieci bezpiecznych dla pieszych w Portland, czyniąc ją bardziej dostępną i bezpieczniejszą.
Kontakt w sprawie projektu
Emily Bolt, PE
Starszy inżynier ds. transportu
ebolt@portlandmaine.gov
(207) 756-8162

Bądź na bieżąco
Otrzymuj powiadomienia o nowych projektach, najnowszych aktualizacjach i nowych możliwościach zaangażowania.
